Поточный метод ремонта дорог
Новой прогрессивной формой организации дорожных работ является поточный метод (рис. 1), при котором все строительные работы выполняются одновременно специализированными механизированными отрядами, двигающимися по трассе один за другим с согласованной скоростью. При таком методе ежедневно заканчивается участок дороги, пригодный для движения транспорта. Поток состоит из специализированных отрядов, каждый из которых выполняет один строительный процесс (‘отсыпка земляного полотна, устройство покрытия и т. д.).
В зависимости от трудоемкости и организационных особенностей производства все дорожные работы в потоке делятся н а линейные и сосредоточенные.
Линейные рабо ты состоят из непрерывно повторяющихся видое работ, сравнительно равномерно распределенных по длине строящейся дороги (устройство малых искусственных сооружений, большая часть земляных работ, устройство основания, покрытия, отделочные работы). Эти работы ведут в одном направлении без разрывов.
Рекламные предложения на основе ваших интересов:
Сосредоточенные работы неравномерны по объему, большой трудоемкости, прерывисты по длине дороги (устройство высоких насыпей, глубоких выемок, строительство больших мостов и путепроводов, строительство линейных зданий и т. п.). Все сосредоточенные работы должны быть закончены до подхода отрядов, выполняющих линейные работы.
Работы при поточном методе строительства выполняют в такой технологической последовательности: устройство телефонной сети, строительство временных жилищно-бытовых и производственных помещений и подготовительные работы для развертывания строительства; сосредоточенные работы; строительство труб, малых и средних мостов; устройство земляного полотна и водоотвода; устройство основания дорожной одежды; устройство покрытия; отделочные работы, включая работы по оборудованию обстановки пути и архитектурному оформлению дороги.
Источник
Поточный метод ремонта дорог
Поточный метод строительства состоит в непрерывном и ритмичном производстве работ, обеспечивающих равномерный выпуск продукции и равномерное и наиболее эффективное использование трудовых и материально-технических ресурсов, оборудования и средств механизации. Этот метод признан наиболее прогрессивным и научно обоснованным.
Сущность поточного метода строительства состоит в следующем:
в равные короткие промежутки времени (смену, сутки) заканчивают строительство равных по длине участков дороги;
все работы выполняют специализированными по видам работ комплектами машин (СКМ) (возведение земляного полотна, строительство дорожного основания, строительство покрытия и т. д.);
СКМ в технологической последовательности равномерно друг за другом передвигаются в одном направлении и выполняют все строительно-монтажные работы;
после прохода последнего СКМ дорога полностью готова к сдаче в эксплуатацию.
Поточный метод имеет ряд существенных преимуществ перед другими методами организации работ:
ввод готовых участков дороги во временную эксплуатацию осуществляется равномерно и непрерывно, что улучшает условия работы строительного транспорта, занятого на подвозке строительных материалов, полуфабрикатов и изделий;
концентрация средств механизации в специализированных отрядах обеспечивает лучшее их использование, а также создает благоприятные условия для проведения качественного ремонта и технического обслуживания дорожно-строительных машин;
специализация рабочих (операторов) средств механизации на выполнение ограниченного числа рабочих операций способствует повышению их квалификации и производительности труда (разравнивание песка, укатка слоя покрытия, проливка водой слоя щебня и т. п.);
вся система поточного строительства обеспечивает повышение общей культуры производства, облегчает ведение контроля за качеством и количеством выпускаемой продукции, сокращает сроки оборачиваемости материальных и денежных средств и объем незавершенного производства.
Рекламные предложения на основе ваших интересов:
Основные виды работ при строительстве автомобильных дорог выполняют в следующей технологической последовательности: подготовительные работы, строительство зданий и малых искусственных сооружений, строительство средних и больших мостов, производство сосредоточенных работ по возведению земляного полотна, устройство земляного полотна, устройство дорожной одежды (основания и покрытия), обстановка пути и отделочные работы. Основной организационной единицей при поточном методе строительства является специализированный частный поток, под которым понимают комплекс всех материально-технических и трудовых ресурсов, необходимых для строительства отдельной конструкции или выполнения отдельного вида работ.
Специализированные по видам работ СКМ приступают к работе в соответствии с технологической последовательностью. Они обычно имеют постоянный состав машин и рабочих и соответственно постоянную производительность. Между тем некоторые виды работ имеют неравномерное распределение объемов по строящейся дороге. В связи с этим различают два вида потоков: потоки с постоянной скоростью (темпом), при которых специализированные отряды в равные промежутки времени проходят равные по длине участки дороги (устройство дорожной одежды, земляного полотна в равнинной местности); потоки с переменной скоростью (темпом), при которых отряды в равные промежутки времени проходят в процессе производства работ различные по длине участки дороги (строительство земляного полотна в горной местности).
Чтобы сократить сроки строительства, необходимо стремиться к выполнению сосредоточенных работ до прихода к ним линейных потоков. Соблюдение этого требования обеспечивает получение после прохода линейных потоков сплошной ленты готовой дороги без разрывов. Между специализированными потоками могут быть разрывы, вызываемые необходимостью перерывов во времени.
Технологический перерыв — перерыв в производстве работ на участке дороги длительностью в несколько смен, вызванный характером работ (выдерживание бетона, цементогрунта).
Организационный перерыв — перерыв между сменными потоками или захватками одного потока, определяющий организационный задел на случай возможных задержек.
Объединение в непрерывном и ритмичном строительном процессе всех специализированных линейных потоков, подразделений, выполняющих сосредоточенные работы, предприятий производственной базы строительства и транспортных подразделений образует комплексный поток по строительству автомобильной дороги, т.е. комплексный поток состоит из ряда специализированных потоков (рис. 7.2).
Рис. 7.2. План-схема комплексного потока строительства дороги:
I, II, III — специализированные потоки; 31, 32, 33 — захватки; ОП — организационный перерыв; ТП — технологический перерыв
Строительство дорог небольшой протяженности осуществляют одним комплексным потоком. При значительной протяженности дороги ее строительство осуществляется или одним потоком в течение нескольких лет, или в более короткие сроки несколькими одновременно действующими потоками.
Источник
Поточный метод ремонта дорог
Существовавшие ранее методы строительства дорог заключались в том, что вся длина строящейся дороги разбивалась на несколько участков и в пределах этих участков начиналось сооружение различных элементов дороги. В первую очередь сооружались земляное полотно и элементы водоотводной системы — боковые кюветы, водопропускные трубы и лотки, нагорные канавы и т. д. Затем по мере готовности земляного полотна в разных местах и в разные сроки начинались работы по укладке дорожных оснований и покрытий.
Одновременно велись также работы по строительству крупных искусственных сооружений — мостов через большие реки и путепроводов в местах пересечений с другими автомобильными и железными дорогами, а также строительство стационарных пунктов, служебных и жилых зданий для эксплуатационного персонала.
В заключение производились отделочные работы — установка столбов линий связи, дорожных знаков и указателей, отделка дерном откосов насыпей и выемок, посадка снегозащитных и декоративных лесонасаждений и т. п.
Рекламные предложения на основе ваших интересов:
Такой метод строительства, несмотря на известную технологическую последовательность, обладает рядом недостатков, а именно: рассредоточение (распыление) строительных материалов и средств механизации по ряду строительных участков; трудность управления рассредоточенными участками строительства и контроля за ходом работ; отсутствие единых сроков выполнения работ на трассе, вследствие чего открытие дороги для сквозного движения затягивается иногда на длительный срок; не согласованность строительства искусственных сооружений с земляными работами, что задерживает сроки выполнения и тех и других; трудность создания культурно-бытовых условий для строителей и ряд других недостатков.
В послевоенные годы в СССР начал внедряться поточный метод дорожностроительных работ, при котором все операции выполняются в строгой последовательности, одна за другой, в виде непрерывного потока, что и было положено в основу названия этого нового метода строительства.
Поток обеспечивается несколькими специализированными отрядами, причем каждый отряд выполняет одну определенную операцию в известной последовательности.
Последний отряд потока оставляет за собой участок полностью готовой для движения дороги. Производительность отрядов подобрана так, что за одну смену заканчивается строительством участок определенной длины. В зависимости от местных грунтовых, топографических и климатических условий длина участка дороги, сооружаемая отрядом за одну смену, колеблется в пределах от 0,2 до 0,5 км.
При поточном методе все дорожностроительные работы разделяются на две основные категории: линейные и сосредоточенные.
Линейные работы состоят из непрерывно повторяющихся технологических операций, объем и трудность которых приблизительно равномерно распределены по протяжению дороги.
Последовательность строительных операций при поточном методе принимается следующая:
1) строительство малых искусственных сооружений — водопропускных труб и лотков, малых мостов, боковых съездов и т. п.;
2) сооружение земляного полотна и водоотводящих канав и кюветов;
3) устройство основания;
4) укладка и уплотнение покрытия;
5) отделочные работы — установка столбов дорожных знаков, отделка откосов, посадка лесонасаждений.
Сосредоточенные работы являются большими и неравномерными по объему и трудоемкости и размещены в отдельных местах вдоль трассы.
К этим работам относятся:
1) земляные: работы по сооружению местных высоких насыпей и глубоких выемок, например при подходах к крупным мостам;
2) строительство больших мостов и путепроводов;
3) строительство стационарных пунктов, бензозаправочных станций, служебных и жилых зданий для эксплуатационного персонала и т. п.
Как правило, все сосредоточенные работы должны заканчиваться до подхода специализированных отрядов, выполняющих линейные работы. Поэтому сосредоточенные работы планируются и выполняются раньше работ линейных.
Отряды, выполняющие линейные работы, обычно состоят из нескольких бригад или звеньев, работающих на определенных операциях строительного процесса, например: бригады бульдозеров и скреперов, сооружающих земляное полотно; звенья автогрейдеров, профилирующих насыпи, выемки и водоотводящие канавы; колонны автомашин, подвозящих на трассу щебень для дорожного основания; звенья грейдеров или других машин, распределяющих и планирующих основание и т. д.
Специализированные подразделения для линейных работ — бригады, звенья, колонны—комплектуются машинами, механизирующими данную строительную операцию. Количество машин должно соответствовать заданной сменной производительности специализированного подразделения. Кроме того, подразделениям придаются автотранспортные средства, обеспечивающие вспомогательные работы (например доставку к месту работ горючесмазочных материалов) и необходимые средства и материалы для полевого ремонта дорожностроительных машин.
Рис. 204. Календарный график работ:
1 — линейные земляные работы; 2 — постройка основания; 3 — устройство покрытия; 4— отделочные работы; 5 — сосредоточенные земляные работы; 6 — небольшие мосты и трубы; 7 — большие мосты; 8 — строительство производственных предприятий;
9 — гражданские линейные здания
Сосредоточенные строительные работы планируются соответственно их объему и применительно к местным условиям. Состав подразделений, выполняющих сосредоточенные работы, комплектуется в зависимости от объема и сроков работ, а также от характера и условий данного строительного объекта.
При поточном методе строительства работы выполняются по календарному графику (рис. 204). На графике, кроме плана трассы, указываются все виды и объекты строительных работ, а также определяются сроки начала и конца работ на каждом строительном объекте. Все сосредоточенные работы планируются так, чтобы они оканчивались раньше прохода специализированных отрядов, выполняющих и заканчивающих весь комплекс линейных дорожностроительных работ.
Последовательность работ при строительстве участка дороги показана на рис. 205.
Рис. 205. Технологическая схема дорожносгроительного потока
В равномерном темпе .строительства заключается основное достоинство поточного метода. Благодаря этому обеспечивается планомерная работа всех основных и вспомогательных звеньев — линейных специализированных подразделений, карьеров, битумных баз и смесительных заводов.
Качество работ повышается благодаря тому, что за подразделениями закреплены определенные специализированные технологические операции в отличие от существовавших методов строительства, при которых за подразделениями закреплялся район или участок работ.
Поточным методом строятся автомагистрали.
Источник
Методы организации дорожно-строительных работ
До 1940 г., когда материально-технические ресурсы были ограничены, строительство автомобильных дорог велось последовательным или параллельным методом.
Последовательный метод состоит в том, что все строительные процессы выполняют на одном участке дороги, а затем все силы и ресурсы перемещают на следующий участок и так до полного завершения строительства дороги (рис. 1.4.1).

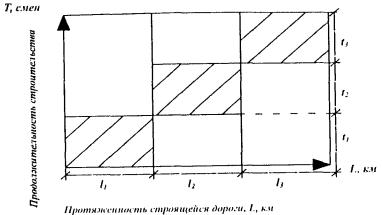

Рис. 1.4.1. Последовательный метод организации работ:
t1, t2, t3 — продолжительность выполнения работ, соответственно на 1. 3 участке, смен;
l1, l2, l3 — протяженность участков, км
Продолжительность строительства автомобильной дороги Т равна
При этом методе достигается концентрация сил и ресурсов строительной организации на коротком участке, чем облегчается руководство работами и контроль за их качеством. Недостатком этого метода организации работ являются неизбежные перерывы в использовании технических и материальных ресурсов из-за отсутствия необходимых заделов, что в конечном итоге удлиняет и удорожает строительство дороги в целом. Тем не менее этот метод организации работ может быть использован и в настоящее время при сооружении земляного полотна в сложных условиях.

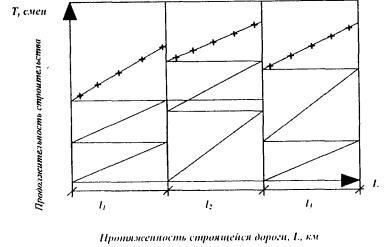

Рис. 1.4.2. Параллельный метод организации работ
Параллельный метод заключается в одновременном выполнении комплекса работ на всем протяжении строящейся дороги, разделенной на самостоятельные участки (рис. 1.4.2). Такой способ позволяет значительно ускорить строительство благодаря сосредоточению большого количества трудовых и материально-технических ресурсов многих специализированных подразделений.
Параллельный метод организации позволяет строить дороги форсированно, но требует значительной концентрации на короткий срок трудовых ресурсов и техники на всем протяжении дороги, усложняет управление, снижает использование средств производства, вызывает необходимость частых передислокаций крупных строительных организаций и удорожает строительство. Если средств производства недостаточно, то параллельное производство неминуемо приводит к их технологическому и организационному распылению. Этот метод в настоящее время применяют при необходимости ввода в эксплуатацию дороги в сжатые сроки.
Продолжительность строительства дороги при параллельном методе организации работ
(1.4.2)
(1.4.3)
где lmax — наибольшая продолжительность участка дороги, м;
V — средняя скорость потока, м/смену;
Q — наибольший объем работ на участке;
q — средний темп потока, м 3 /смену.
Быстрый рост объемов дорожно-строительных работ требует не только дальнейшего укрепления производственной мощности строек, но и полного рационального использования техники, существенного улучшения организации и технологии строительства. Снижение стоимости, повышение качества и сокращение сроков строительства во многом зависят от организации дорожно-строительных работ. Наиболее полно этим требованиям отвечает поточный метод организации строительства.
Поточный метод организации строительства — это такой метод, при котором все работы выполняют передвижные специализированные дорожно-строительные подразделения(звенья), движущиеся по дороге одно за другим в непрерывной технологической последовательности с заданной средней скоростью, обеспечивающей согласованность всего потока. В результате такого последовательного движения в заданный период заканчивается строительство участка дороги, готового к вводу в эксплуатацию.
В основе организационной структуры строительства при поточном методе лежит комплексный поток. Комплексный поток состоит из специализированных дорожно-строительных подразделений, каждое из которых выполняет отдельный вид работ.
На трассе строящейся автомобильной дороги имеются сосредоточенные работы (сооружение мостов, путепроводов, высоких насыпей и глубоких выемок, возведение земляного полотна на болоте и др.), которые могут служить задержкой для продвижения специализированных подразделений, выполняющих линейные работы. Поэтому важнейшим условием успешного применения поточного метода является заблаговременное выполнение сосредоточенных работ. Так как сосредоточенные работы резко отличаются по трудоемкости, технической сложности и другим показателям от линейных работ, для их выполнения создаются особые подразделения. Принципиальная схема поточной организации дорожного строительства показана на рис. 1.4.3.

Рис. 1.4.3. Принципиальная схема поточной организации дорожного строительства
При изучении и внедрении поточного метода организации работ выявились параметры потока и их взаимозависимости. Параметрами потока называют основные величины, которые характеризуют поток, его построение и организационные особенности (рис. 1.4.4).

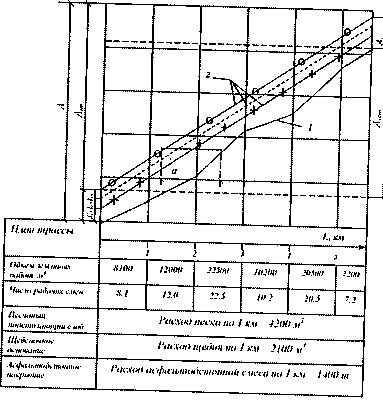

Рис. 1.4.4. Фрагмент линейного календарного графика:
1 — поток с переменной скоростью; 2 — потоки с постоянной скоростью. Параметры потока: L — годовой участок работы, А — годовое время действия потока, а — длина комплексного потока, Е — шаг потока, А0— период развертывания потока, Ас — период свертывания потока, Апр — период выпуска продукции, Ауст — время установившегося потока
Условные обозначения:
| — | возведение земляного полотна; |
| — | устройство песчаного подстилающего слоя; |
| — | устройство щебеночного основания; |
| — | устройство асфальтобетонного покрытия. |
Годовой участок работы потока «L». Участок дороги в км, на котором осуществляется работа потока в течение года.
Темп (интенсивность) потока «q». Средний объем работ, выполняемый дорожно-строительным подразделением в смену.
Захватка «b». Участок дороги по протяженности равный или кратный скорости потока, на котором расположены средства производства, выполняющие одну или несколько совмещенных операций.
Длина комплексного потока «а». Участок дороги, на протяжении которого располагаются все средства производства, входящие в состав комплексного потока. Длина комплексного потока равна сумме захваток и разрывов (организационных и технологических) между ними.
(1.4.5)
Годовое время действия потока «А». Календарная продолжительность работы потока в течение года от начала работы первого специализированного подразделения(звена) до конца работы последнего.
Механизированные дорожно-строительные подразделения, как правило, имеют постоянный состав и, соответственно, постоянную производственную мощность, хотя объем земляных работ по трассе распределен неравномерно. В связи с этим ежедневно возводятся неодинаковые по длине участки земляного полотна. При строительстве дорожной одежды объемы работ на значительных по протяженности участках остаются постоянными. Учитывая вышеизложенное, различают два вида потоков:
— с переменной скоростью;
— с постоянной скоростью (рис. 1.4.4).
Шаг потока «Е». Время в календарных сменах между вводом в поток двух очередных звеньев машин.
Период развертывания потока «А0». Время в сменах от начала работы первого специализированного подразделения (звена) до начала работы последнего. Период развертывания потока при постоянном шаге потока, равен
(1.4.7)
где п — число специализированных подразделений (звеньев).
Период выпуска продукции Апр. Разность между годовым временем действия потока А и временем развертывания А0
Период свертывания потока Ас.Время в сменах, необходимое для последовательного вывода из работы всех специализированных потоков после полного окончания выполненных ими работ.
Время установившегося потока Ауст. Это время одновременного действия всех специализированных подразделений
Параметры потока взаимодействуют между собой. Так, длина годового участка работы L прямо пропорциональна скорости потока V и периоду выпуска продукции Апр
В свою очередь скорость V и темп потока q зависят от годового времени потока и периода его развертывания
м 3 /смену; (1.4.11)
м 3 /смену; (1.4.12)
где Q — годовой объем земляных работ, м 3
Средняя длина комплексного потока может быть определена по формуле
(1.4.13)
Для оценки эффективности поточного метода организации работ определяют условный коэффициент эффективности
(1.4.14)
Чем больше коэффициент Эп, тем выше эффективность организации работ. Принято считать, что при
Эп > 0,7 — применение поточного метода целесообразно;
Эп = 0,4. 0,6 — возможны другие методы;
Источник
