Централизованная децентрализованная смешанная ремонт

По форме организации ремонты разделяются на цент­рализованную, децентрализованную и смешанную формы.

При цен­трализованной форме ремонт, испытания и наладка электричес­кого и электромеханического оборудования осуществляются спе­циализированными ремонтно-наладочными предприятиями без использования местных ремонтно-эксплуатационных служб. К этой форме ремонта относится и фирменное ТО (в настоящее время проводится в отношении ответственного импортного оборудова­ния). Усовершенствование этой формы ремонта предполагает со­здание центрального обменного фонда оборудования и расшире­ние его номенклатуры, а также распространения сферы услуг ре­монтных предприятий на проведение текущих ремонтов и профилактического обслуживания. Централизованная форма ре­монта обеспечивает наиболее высокое качество работ.

При децентрализованной формеремонт, испытания и наладка оборудования осуществляются ремонтными службами предприя­тия, на котором установлено это оборудование.

При смешанной формеремонта часть работ выполняется централизованно (сторонними организациями), а часть — децентрализованно (собственными ремонтными службами). Степень централизации зависит от характера предприятия, типа и мощности оборудования.

При планировании ремонтного производства вводится понятие ремонтного цикла, определяемого календарным временем между двумя плановыми капитальными ремонтами. Для вновь вводимо­го в эксплуатацию оборудования под ремонтным циклом пони­мается календарное время от ввода в эксплуатацию до первого планового капитального ремонта.

Продолжительность ремонтного цикла определяется условия­ми эксплуатации, требованиями к показателям надежности, ремонтопригодностью, правилами технической эксплуатации и инструкциями завода-изгото­вителя электрического и элек­тромеханического оборудова­ния. Обычно ремонтный цикл исчисляется исходя из восьми­часового рабочего дня при 41 — часовой рабочей неделе (для оборудования специализиро­ванных производств в расчет ремонтного цикла может быть введен конкретный график работы этого оборудования. Реальная сменность работы оборудования и условия его работы учитывают­ся соответствующими эмпирическими коэффициентами.

При определении длительности ремонтного цикла используют график распределения частоты отказов технических изделий от времени, так называемую «кривую жизни» (рис. 1.3). На этом графике можно выделить три области: область 1 — время послеремонтной приработки, когда вероятность появления отказов по­вышается из-за возможного применения при ремонте некачествен­ных материалов, несоблюдения технологии ремонта и т.п.; об­ласть 2 — нормальный этап работы оборудования с практически неизменной частотой отказов во времени, область 3 — время ста­рения отдельных узлов и оборудования в целом.

Читайте также:  Ремонт антенны wifi роутера

Для предотвращения отказов при эксплуатации в период приработки осуществляют замену дефектных узлов и деталей исправ­ными и, если это возможно, приработку отдельных узлов. Для от­ветственного оборудования приработку проводят непосредственно на заводе-изготовителе или ремонтном предприятии. В период нор­мальной эксплуатации (область 2) происходят внезапные отказы, которые носят случайный характер. В дальнейшем увеличение час­тоты отказов оборудования связано с его износом и физическим старением (область.3), при которых наблюдается существенное ухуд­шение рабочих свойств изоляции, электрических контактных по­верхностей, подшипников и механически нагруженных узлов. По­этому длительность ремонтного цикла не должна превышать дли­тельности нормального этапа участка работы (область 2).

При планировании структуры ремонтного цикла (видов и пос­ледовательности чередовании плановых ремонтов) исходит из сле­дующих соображений. В каждом виде электрического и электроме­ханического оборудования наряду с быстро изнашивающимися уз­лами и деталями (щетки, подвижные и неподвижные контакты, подшипники и др.), восстановление которых обычно проводится путем их замены на новые или в результате незначительного ре­монта, имеются узлы и детали с большим сроком износа (обмот­ки, механические детали, коллекторы и т.п.), восстановление ко­торых проводится путем достаточно трудоемкого и занимающего много времени ремонта. Поэтому во время эксплуатации электри­ческого и электромеханического оборудования между капитальны­ми ремонтами оно подвергается нескольким более легким текущим (или средним) ремонтам. Проведение текущих ремонтов, как пра­вило, не требует специальной остановки основного технологичес­кого оборудования, в то время как капитальный ремонт при отсут­ствии резервного оборудования связан с приостановкой основного технологического процесса. Поэтому длительность ремонтного цик­ла следует по возможности согласовывать с межремонтным перио­дом основного технологического оборудовании.

Обычно ремонты планируют на календарный год с разбивкой по кварталам и месяцам. Такое планирование называется теку­щим. Наряду с текущим осуществляется и оперативное планиро­вание с использованием сетевых графиков.

Дата добавления: 2016-06-02 ; просмотров: 1664 ; ЗАКАЗАТЬ НАПИСАНИЕ РАБОТЫ

Источник

Лекция №8

Тема «Виды ремонтов. Планово-предупредительные ремонты»

1. Виды и причины износа электрооборудования

В процессе работы электрооборудования происходит его постепенное изнашивание. Применительно к любым техническим объектам различают два вида износа: физический и моральный. Под физическим износом понимается изменение размеров, формы, массы технического объекта или состояния его поверхности вследствие остаточной деформации от постоянно действующих нагрузок либо из-за разрушения поверхностного слоя при трении. Применительно к электрооборудованию выделяют механический, электрический и моральный износы. Показатели надежности оборудования (срок службы до износа, интенсивность отказов и др.) зависят от физического износа. Поэтому во время периодических ремонтов наиболее изношенные детали и узлы заменяют новыми.

Механический износ — электрооборудования происходит из-за длительных переменных или постоянных воздействий на его отдельные детали или сборочные узлы. В результате изменяется их первоначальная форма или ухудшаются качества, например на поверхности коллектора электрических машин постоянного тока образуются глубокие дорожки. Причиной быстрого механического износа коллектора может быть продолжительное воздействие на него щеток, прижатых с усилием, превышающим допустимое, или неправильный выбор вида щеток, например, более твердых, чем те, на которые рассчитан коллектор. В электрических машинах из-за трения механически изнашиваются, кроме коллектора, шейки валов, подшипники, контактные кольца роторов.

Электрический износ — это потеря электроизоляционными материалами электрооборудования изоляционных качеств. Например, электрически изнашиваются пазовая изоляция электрических машин, изоляция проводов обмоток и др. Электрический износ изоляции чаще всего является результатом длительной эксплуатации электрооборудования, воздействия на изоляцию высоких температур или химически агрессивных веществ. Эти факторы приводят к быстрому старению изоляции (потере изоляционных свойств) и как следствие — к витковым замыканиям в обмотках и катушках, пробою изоляции и появлению потенциалов опасной величины на частях электрооборудования, обычно ненаходящихся под напряжением, т. е. к повреждениям, устранение которых требует капитального ремонта электрооборудования.

Моральный износ — это устаревание исправного электрооборудования, дальнейшая эксплуатация которого нецелесообразна из-за создания нового, технически более совершенного или более экономичного электрооборудования аналогичного назначения. Однако иногда эксплуатация морально изношенного электрооборудования может быть технически и экономически целесообразной, если при его капитальном ремонте осуществляется модернизация.

2 . Системы планово-предупредительного ремонта

Ремонт электрооборудования на промышленных предприятиях проводится в соответствии с принятой системой планово-предупредительного ремонта (ППР). Периодичность и объем ремонтов устанавливаются системой ППР в зависимости от режимов работы, технического состояния и условий эксплуатации электрооборудования. Таким образом, система ППР — это система организационных и технических мероприятий, выполнение которых обеспечивает продолжительную и безаварийную работу электрооборудования.

Существуют три основные системы организации ППР электрооборудования промышленных предприятий: централизованная, децентрализованная и смешанная.

При централизованной системе ремонт выполняют несколько ремонтных служб, специализированных по видам электрооборудования или работ. Эти службы подчинены главному энергетику предприятия. Персонал, обслуживающий электрооборудование цеха или подстанции, выполняет только работы по надзору и мелкому текущему ремонту.

Децентрализованная система характеризуется отсутствием специализированных ремонтных служб. Все электроремонтные работы выполняет персонал электроремонтных мастерских или бригад, находящихся в административном подчинении соответствующего начальника, например начальника цеха.

Смешанная система характеризуется тем, что в структуре предприятия имеются как электроремонтные мастерские и бригады, выполняющие небольшие по объему и сложности ремонтные работы, так и специализированные ремонтные службы, осуществляющие сложные и большие по объему работы.

В настоящее время для проведения технической диагностики (определения состояния оборудования и выявления неисправностей) и ремонта все более широко используются средства вычислительной и микропроцессорной техники (установки, стенды, уст-ройства для диагностики и испытания электрооборудования), позволяющие сокращать сроки проведения ремонтов, уменьшать затраты на ремонт и повышать эффективность эксплуатации электрооборудования .

Одним из направлений повышения безопасности выполнения работ при диагностике воздушных линий электропередач высокого напряжения (ВН) является применение приборно-программного комплекса (ППК), устанавливаемого на легких летательных ап-паратах. Такие комплексы широко используются энергокомпаниями Америки, Австралии и ряда стран Западной Европы. Подобные комплексы целесообразно использовать и в энергосистеме Беларуси, например, при регулярных осмотрах воздушных ЛЭП (напряжением 35-330 кВ и протяженностью 1845 км) в Борисовских электросетях, которые проводятся на легком самолете. вызов электрика услуги электрика вызвать электрика

3. Виды ремонтов

Положением о ППР электрооборудования промышленных предприятий предусмотрено выполнение нескольких видов ремонта (текущего и капитального, среднего и капитального или текущего, среднего и капитального). На практике широко используется система, предусматривающая осуществление для большей части электрооборудования двух видов ремонта: текущего и капитального.

При текущем ремонте после осмотра всего электрооборудования устраняют мелкие дефекты, регулируют механизмы и выполняют ряд других небольших по объему работ (например, перезарядку предохранителей с заменой плавких вставок, зачистку подгорелых контактов аппаратов, замену изношенных щеток), позволяющих обеспечить нормальную работу электрооборудования до следующего планового ремонта. Текущие ремонты производят обычно без разборки электрооборудования в период кратковре-менных остановок производственного оборудования.

Средним считают ремонт, при котором предупреждают чрезмерный износ наиболее ответственных деталей и узлов электрооборудования. В этом случае заменяют отдельные детали, устраняют дефекты изоляции лобовых частей обмоток электродвигателей, ремонтируют щеткодержатели (меняют пружины и гибкие связи), шлифуют контактные кольца электродвигателей с фазным ротором и т. п.

При капитальном ремонте восстанавливают или заменяют отдельные основные детали и узлы электрооборудования. Например, к этому виду ремонта относят перемотку статорных или роторных обмоток электрических машин, перезаливку подшипников скольжения электродвигателей, изготовление и установку новых обмоток силовых трансформаторов.

Капитальный ремонт обычно производится при частичной или полной разборке электрооборудования. Иногда при капитальном ремонте электрических машин, трансформаторов и коммутационных аппаратов осуществляют их модернизацию, т. е. совершенствуют конструкцию, улучшают эксплуатационные показатели, повышают надежность и другие характеристики. Главная цель модернизации заключается в приближении технических показателей ремонтируемого электрооборудования к техническим показателям нового, более совершенного оборудования. При этом затраты времени, средств и материалов на модернизацию электрооборудования должны быть оправданы теми техническими или экономическими результатами, которые будут достигнуты после его модернизации.

Если при капитальном ремонте осуществляется модернизация с изменением конструкции и основных технических параметров оборудования, то такой ремонт называют капиталъно-реконструктивным.

4. Планирование ремонтных работ

Ремонты электрооборудования планируют исходя из межремонтных периодов, ремонтных циклов и их структуры (рис. 1.1).

Межремонтный период — период работы электрооборудования между двумя очередными плановыми ремонтами, например соседними текущими, текущим и капитальным или текущим и средним.

Ремонтный цикл — промежуток времени работы электрооборудования между двумя очередными капитальными ремонтами или с момента ввода его в эксплуатацию до первого капитального ремонта.

Структура ремонтного цикла представляет собой совокупность текущих и средних ремонтов на протяжении одного ремонтного цикла.

Основой для определения продолжительности межремонтного периода и ремонтного цикла служит расчетное (или действительное) время, в течение которого электрооборудование может нормально работать в заданных режимах. При этом ориентируются на продолжительность нормальной работы наиболее быстро изнашивающихся деталей и узлов электрооборудования.

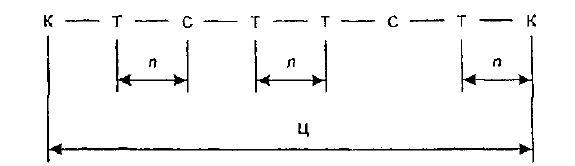

Рис. 1.1. Структура ремонтного цикла Ц:

К — капитальный ремонт; Т — текущий ремонт; С — средний ремонт; П — межремонтный период

Ремонты электрооборудования предприятий планируют на один год с разбивкой по кварталам и месяцам. Такое планирование ремонтов называется текущим (планирование ремонтов электрооборудования на более длительный период называется перспективным).

Существует также оперативное планирование ремонта электрооборудования с помощью сетевых графиков, которые могут быть общими или локальными. Общий сетевой график предусматривает ремонт определенного комплекса электрооборудования (отдельной электроустановки, подстанции, цеха), а локальный — ремонт отдельной крупной единицы электрооборудования (мощного электродвигателя, силового трансформатора).

Модель сетевого графика представлена на рис. 1.2 (стрелками обозначены виды работ, а кружками — события). Под видом работ понимается определенный производственный процесс ремонта, требующий затрат времени, материалов, применения различных инструментов или приспособлений. Событие представляет собой промежуточный или конечный результат одного или нескольких видов работ. Таким образом, сетевой график — это схематичное изображение операций и элементов производственного процесса ремонта, а также связей между ними, порядка и технологической последовательности их выполнения.

Составление сетевых графиков ремонта электрооборудования начинают после установления взаимосвязей между видами работ согласно технологической последовательности их выполнения. На графиках линии со стрелками идут слева направо: номер события, из которого выходит линия, меньше номера события, куда она входит; номера событий не должны повторяться, а все события, кроме завершающего, должны иметь продолжение (в виде линий со стрелками).

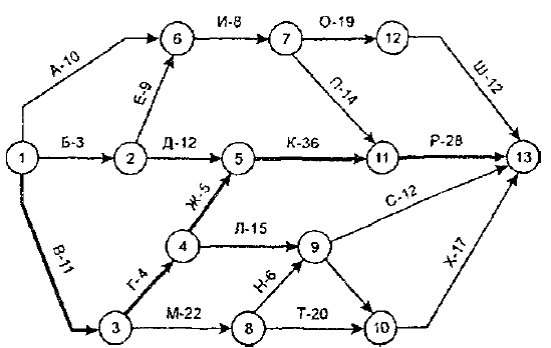

Рис. 1.2. Модель сетевого графика ремонта электрооборудования

На рис. 1.2 событие 1 является началом работ А-10, Б-3 и В-11, а события 6,2,3 — соответственно результатами этих работ и одновременно началом работ И-8, Е-9, Д-12, Г-4, М-22. Цифры после букв обозначают продолжительность (в месяцах, неделях, днях) выполнения отдельных видов электроремонтных работ между двумя событиями.

На сетевых графиках ремонта четко выявляются те виды работ, от которых зависит общая продолжительность всего комплекса работ по ремонту. Она определяется последовательностью ремонтных работ с наибольшим временем от исходного до завершающего события (на рис. 1.2 наибольший срок ремонта показан жирными линиями). Такая последовательность ремонтных работ является важным элементом сетевого графика, определяет его критический путь, позволяет анализировать отдельные виды работ на этом пути и намечать дополнительные мероприятия с целью сокращения продолжительности выполнения этих работ, а следовательно, и общего срока ремонта электрооборудования.

Применительно к ремонту силового трансформатора событие 1 означает разборку трансформатора, а событие 13 — его испытание после ремонта.

Выполнение ремонтов по графикам оказывает большое организующее и дисциплинирующее влияние на персонал ремонтных предприятий, а также позволяет повысить эксплуатационные и экономические показатели электрооборудования.

5. Структура электроремонтного цеха и состав его оборудования

На промышленных предприятиях существует определенная структура электроремонтных подразделений, которая, кроме цехов (с технологическими отделениями) по ремонту крупных единиц конкретного вида электрооборудования (например, цех по ре-монту электрических машин, цех по ремонту трансформаторов), включает ряд производственных участков, где специализированные бригады выполняют определенные виды ремонтных работ.

Структура электроремонтного цеха и состав его оборудования определяются различными факторами, основными из которых являются количество, номенклатура, габаритные размеры и сложность ремонтируемого электрооборудования. Электроремонтный цех предприятия средней мощности с небольшим объемом ремонтируемого электрооборудования имеет следующие производственные отделения: разборочно-дефектировочное, ремонтно- механическое, обмоточное, сушильно-пропиточное, комплектовочное, сборочное, испытательную станцию, а также отдельные участки, на которых выполняются конкретные виды работ по ремонту трансформаторов, электрических машин и коммутационных аппаратов, вызов электрика услуги электрика вызвать электрика

В разборочно-дефектировочном отделении ремонтируемое оборудование очищают от грязи, сливают масло из трансформаторов и маслонаполненных аппаратов, выполняют предремонтные испытания, разбирают электрооборудование, проводят дефектировку (определяют состояние и степень износа отдельных частей, л также объем предстоящего ремонта, оформляют дефектацион-11 ую ведомость и маршрутную карту ремонта, навешивают маркировочные бирки на детали, подлежащие ремонту, принимают мери по сохранению исправных частей электрооборудования), передают неисправные детали на ремонтные участки, а исправные – в комплектовочное или сборочное отделение.

Разборочно-дефектировочное отделение оснащается подъемнотранспортными средствами, испытательной станцией или стендами для проведения предремонтных испытаний поврежденного электрооборудования, моечными ваннами, съемниками, приспособлениями и инструментом для разборки ремонтируемого электрооборудования.

В ремонтно-механическом отделении ремонтируют и при необходимости изготавливают новые детали электрооборудования (валы, коллекторы, щеточные механизмы, подшипники скольжения), производят перешихтовку сердечников роторов и статоров электрических машин, расшихтовывают магнитопроводы трансформаторов, выполняют необходимые слесарные работы. Это отделение оснащено подъемно-транспортными средствами, металлообрабатывающими станками, прессами, сварочными аппаратами, инструментами и специальными приспособлениями.

При необходимости выполнения работ по хромированию и никелированию деталей в отдельном помещении устанавливаются гальванические ванны.

Кроме перечисленного оборудования в ремонтно-механическом отделении имеются слесарные верстаки, стеллажи и шкафы для хранения деталей и инструмента.

В обмоточном отделении ремонтируют поврежденные (восстанавливают изоляцию) и изготавливают новые обмотки электрических машин, трансформаторов и катушек электрических аппаратов. Отделение оснащается станками для намотки и изолировки обмоток и катушек, станком для изготовления клиньев, гильотинными ножницами для резки изоляционных материалов, станками для бандажирования роторов и якорей электрических машин, сварочным и паяльным инструментом для соединения проводов обмоток, испытательной установкой для пооперационного контроля изоляции изготавливаемых обмоток, а также аппаратами контроля правильности соединения схем обмоток. При необходимости устанавливают (в отдельном помещении с наличием вентиляционных устройств и средств пожаротушения) печь для отжига проводов, ванну для их травления и станок для волочения и калибровки проводов старой обмотки.

Сушильно-пропиточное отделение служит для пропитки и сушки изготовленных обмоток. В состав его оборудования входят пропиточные ванны, печи для сушки и запечки пропитанных обмоток, подъемно-транспортные средства для транспортировки массивных обмоток и емкости для хранения пропиточных лаков и растворителей в количествах, обеспечивающих не более чем суточную потребность в них. Учитывая вредность паров и летучих частиц лаков и растворителей, их большую пожаро- и взрывоопасность, помещения этого отделения обеспечивают вытяжными вентиляционными устройствами и средствами пожаротушения.

Комплектовочное отделение является местом, куда доставляют все отремонтированные, а также исправные и некоторые новые сборочные единицы и детали ремонтируемого оборудования.

Отделение оборудуется верстаками, стеллажами, необходимым инструментом, приспособлениями и подъемно-транспортными средствами. Полностью укомплектованное электрооборудование передается затем в сборочное отделение.

Комплект жасайтын бөлiмше сонымен бiрге дұрыс және кейбiр жаңа жиынтық бiрлiктер және жөнделетiн жабдықтың бөлшек жөнделген барлық апарып салатын орын болып табылады.

Бөлiмше қажеттi құрал-саймандармен верстактермен, аспаппен қажеттi стеллаждармен жабдықтайды және құралдармен көтергiш-көлiк. Толық толықтырылған электр жабдық содан соң құрастырушы бөлiмшеге берiледi.

1. Какие основные причины вызывают механический, электрический и моральный износ электрооборудования?

2. Что собой представляет система ППР?

3. Как организовываются централизованные, децентрализованные и смешанные системы ППР?

4. Чем различаются текущий и капитальный ремонты электрооборудования?

5. Что такое межремонтный период и ремонтный цикл ?

6. Что собой представляет сетевой график ремонта электрооборудования?

7. Какое оборудование должно быть в разборочно-дефектировочном отделении?

8. Какие ремонтные работы выполняют в ремонтно-механическом отделении электроремонтного цеха ?

9. Какие требования предъявляются к рабочему месту?

10. Чем должно быть укомплектовано рабочее место?
