- Как рассчитать срок ремонта квартиры?
- Главные этапы ремонта
- Разрешение на перепланировку
- Покупка стройматериалов
- Снос старых и сооружение новых перегородок
- Проводка электричества
- Прокладка/замена водопроводных и сантехнических труб
- Оштукатуривание потолка, стен
- Цементно-песчаная стяжка
- Укладка кафельной плитки
- Шпаклёвка
- Заключительная отделка
- Установка климатического оборудования, сантехники, розеток, светильников
- Монтаж межкомнатных дверей, плинтусов, возведение потолка
- Условный расчёт сроков
- В Какое Время Можно Делать Ремонт в Квартире по Закону РФ 2021
- В какое время можно заниматься ремонтом в Москве и области 2021 году
- Правила проведения ремонта в регионах России
- 2. Организация ремонта локомотивов
Как рассчитать срок ремонта квартиры?
Как рассчитать срок ремонта квартиры? Все просто – нужно знать, из каких этапов будет состоять «передел квадратных метров» и знать, сколько времени потребует каждый этот этап. Для косметического ремонта сроки одни, для капитального (или перепланировки) – другие.
Главные этапы ремонта
То, что монтаж плитки в ванной комнате не делается за пару дней, хорошо знает руководство любой уважающей себя проектно-строительной компании. Такого «скоростного плиточника» вряд ли в них трудоустроят, поскольку цена вопроса – качество отделки. Любая процедура должна выполняться правильно, за определённый временной промежуток, с технологическими паузами, необходимыми для просыхания штукатурки, схватывания бетона и пр.
Из таких отрезков времени (операций), последовательно следующих друг за другом, складываются основные этапы:
Планировка (перепланировка), включающая создание проекта, и его согласование, то есть конструирование жилого пространства, плюс монтаж коммуникаций.
Черновая подготовка потолка, стен и пола.
Финишная отделка и установка техники, мебели, сантехнического оборудования.
Их длительность в совокупности даёт общее время ремонта. Более точно времязатраты высчитать можно, рассмотрев все проводящиеся работы, не забыв учесть изначальное состояние жилого помещения. Любые дефекты, требующие устранения, увеличивают продолжительность обновления квартиры.
«Интересный факт! Таким сантехническим прибором, как унитаз, знатные китайцы начали пользоваться больше 2 тысяч лет назад, в то время как в Европе первые ватерклозеты родом из древнего Рима пришли лишь в конце XVI века».
Разрешение на перепланировку
Начинать ремонт и параллельно согласовывать перепланировку нежелательно. Дизайн-проект может быть составлен за 5-30 дней, а в жилищной инспекции на рассмотрение заявления о новой планировке уходит от трёх до пяти недель. В среднем, на все процедуры потребуется 1-2 месяца.
Покупка стройматериалов
Нужно тщательно продумать поставку стройматериалов. В идеале, закупкой черновых материалов должен заниматься исполнитель, а чистовых – владелец жилья. Доставлять их на объект желательно непосредственно, перед укладкой, не считая покрытий из дерева – они должны несколько дней полежать при комнатной температуре.
Снос старых и сооружение новых перегородок
Демонтаж старых перегородок во вторичках, в зависимости от типа помещения и отделки, занимает 1-5 дней. Замену можно провести за 6-7 дней. Такие работы предусматриваются и в новостройках, когда хозяев не устраивает планировка.
Всё включено
В стоимость ремонта входит всё: работы, материалы, документы.
Без вашего участия
После согласования проекта мы беспокоим хозяев только при сдаче ремонта.
Цена известна заранее
Стоимость ремонта фиксируется в договоре.
Фиксированный срок ремонта
Ремонт квартиры под ключ за 3,5 месяца. Срок закреплен в договоре.
Проводка электричества
Прокладкой электрического кабеля занимается бригада из двух человек. Для этого нужно проштробить стены, уложить провода, установить выключатели, коробы для розеток, замазать штробные борозды (делать это можно только после возведения новых перегородок, перед тем как приступать к оштукатуриванию). На это электрики могут потратить около 3 дней.
Прокладка/замена водопроводных и сантехнических труб
Полную замену труб водоснабжения, отопления, стояков, и установку водомеров тоже можно провести за 3 дня, если старые элементы меняются на детали из металлопластика и полипропилена. Но не из стали, тогда монтаж составит 4 дня.
На разводку труб и электрическую проводку понадобится 15-20 дней. В это же время можно устанавливать скрытую технику, прокладывать каналы для вентиляции, климатической системы. Главное, чтобы все элементы и выводы труб находились на одной линии со стенами.
Оштукатуривание потолка, стен
При большой кривизне процесс нанесения штукатурки может затянуться на полторы, и даже две недели. Её накладывают толщиной до 10 см слоями в 1-2 см, каждый из которых высыхает по 2-3 дня, при демонтированных радиаторах в холодном помещении ещё дольше. Иногда легче провести выравнивание гипсокартоном (при отклонениях до 4 см), но времени на это уйдёт примерно столько же.
Вам нужен ремонт?
Мы отремонтировали уже больше 500 квартир, с удовольствием поможем и вам
Цементно-песчаная стяжка
Такой мокрый процесс как стяжка длится 4-5 дней. После заливки по полу можно ходить уже на второй день, но отделка монтируется после полного высыхания за 14-15 дней. Работы включают покрытие гидроизоляционными материалами, монтаж маяков, заливку и перетирку. Сверху заливают выравнивающий бетонный состав. Если использовать гипсовую смесь, то маяки не нужны, при этом продолжительность процедуры сокращается на 2 дня, но цена такой стяжки дороже в 2-3 раза.
Мастера со стажем советуют через 1-2 дня после стяжки начинать шпаклёвку, чтобы минимизировать простои. Её можно проводить параллельно с укладкой плитки.
Укладка кафельной плитки
Плиточные работы рассчитаны на 10-12 дней, но для этого нужна точная раскладка кафеля. Ускорить эту операцию невозможно, поскольку она выполняется вручную одним человеком. Второй работник нужен лишь при монтаже плит на стыках с подрезкой углов, если же выпуклые детали маскируются уголками из пластика, «вторые руки» не нужны.
За 1 день получается уложить не больше 4-6 квадратных метров материала. Если выкладывать больше трёх рядов, кафель может «поплыть». Керамическую плитку укладывают не только на стены, но и на пол, в коридоре, ванной и кухне – неудивительно, что на это требуется не меньше полутора недель.
Шпаклёвка
Шпаклевать все поверхности нужно, чтобы полностью устранить трещины, зазоры и шероховатости, но также это необходимо для герметизации щелей. Длительность процесса – две недели и больше. Для надёжности мастера надёжных ремонтно-строительных компаний между каждым слоем материала прокладывают слой грунта, такие слои высыхают дольше – за 12 часов. Каждый последующий слой должен высохнуть, потом его шлифуют абразивным листом, под окраску шпаклевать надо три раза, под обои – два.
Заключительная отделка
Отделочные работы проводят только после завершения укладки плитки и шпаклёвки – последних, грязных процессов. По времени они занимают около двух недель. Покраска стен в 2-3 слоя в квартире метражом 50-60 кв. м потребует 2-3 дней. Обои клеятся быстрее, но скорость зависит от их вида. Легче всего покрыть стены винилом. Простой декоративной штукатуркой можно обработать все комнаты за 1 день, но смеси с более сложным составом наносятся медленнее и застывают в течение 2-5 дней.
Вместе с укладкой линолеума, паркета или ламината время проведения финишной облицовки составит 14-15 дней. Торопить бригаду на этом этапе рискованно, ведь от работы мастеров зависит внешний вид квартиры.
Установка климатического оборудования, сантехники, розеток, светильников
Эти операции осуществляются за 3-5 дней, после того как уложено чистовое напольное покрытие. Сантехника в ванной монтируется за 1 день, больше времени потребует установка джакузи, ванны с гидромассажем или нестандартной душевой кабины.
Монтаж межкомнатных дверей, плинтусов, возведение потолка
За 2-4 дня можно монтировать натяжные потолки (один устанавливается за 1-2 дня). Одновременно с этим, можно устанавливать двери. При покраске стен сразу окрашивают и плинтуса. Монтаж дорогих дверей разумнее поручить поставщикам этой продукции. Эти работы выполняются в последнюю очередь после финишной отделки.
Условный расчёт сроков
За крупными делами мы часто забываем о мелочах, которые также влияют на длительность ремонтных работ – уборка мусора, очищение со стен краски или обоев тоже имеют свой временный эквивалент. Как же рассчитать срок ремонта квартиры?
Сложив время всех рабочих процедур, вы получите сроки ремонта, но они приблизительны – форс-мажор вроде сбоев в доставке материалов, холод или жара, а также отсутствие необходимого профессионализма или сложность декоративных элементов способны увеличить их.
Обезопасить себя от проблем, простоев, брака, можно, для этого существует услуга – комплексный ремонт, которым лично вам заниматься не придётся. Разработку проекта, все черновые и чистовые процессы, а также сборку мебели, монтаж инженерного оборудования и установку техники возьмут на себя сотрудники компании.
Решение доверить надёжному подрядчику столь важное дело имеет много преимуществ, одно из которых – высокий уровень квалификации специалистов разных профилей. Простои и затягивание работ для них не выгодны, поскольку цена на ремонт уже зафиксирована в договоре. Поэтому вы сможете получить обновлённое жилище точно в срок.
Источник
В Какое Время Можно Делать Ремонт в Квартире по Закону РФ 2021
🕕 Любой ремонт и перепланировка в квартире невозможны без грохота и шума. Можно понять человека, который хочет жить в уютной квартире, отделанной по своему вкусу. Но и соседи, которых измучил вечно работающий перфоратор, тоже хотят тишины и покоя. Знание закона и специального отведенного время проведения ремонта способны избавить всех от проблем.
Помните, что законом отведенное для ремонта квартиры время в Московской области и остальных регионах РФ имеет отличия.
В какое время можно заниматься ремонтом в Москве и области 2021 году
Время ремонта в квартирах в Москве и МО регламентируется законом «Об обеспечении тишины и покоя граждан на территории Московской области».
Закон о тишине запрещает:
- заниматься ремонтными работами в праздничные и выходные дни с 22-00 до 10-00 часов;
- с понедельника по пятницу запрещено заниматься ремонтом в квартире с 21-00 до 8-00 часов времени;
- с 13-00 до 15-00 в будничные и выходные дни;
- нельзя пользоваться оборудованием с превышающим норму шумовым порогом;
- запрещено загрязнять общественную зону строительным мусором.
Правила проведения ремонта в регионах России
Время проведения ремонта в квартире по закону РФ 2021 года по всей территории России:
- В выходные и праздничные дни полностью запрещены ремонтные работы.
- В будние дни работать разрешено с 9-00 до 19-00 (в некоторых областях до 22-00).
- Цикл ремонтных работ не должен превышать 6 часов. Если работа требует более длительного времени, устанавливается перерыв в течение одного часа.
- Ремонтные работы в квартире не могут длиться более трех месяцев, независимо от того, в какое время проводятся работы. Если потребуется больше времени, имеет смысл получить письменное согласие от соседей.
- Запрещено использовать оборудование с уровнем шума, превышающим 40 децибел в дневное время.
- Запрещено загромождать мусором и стройматериалами территорию подъезда и двора, провозить стройматериалы без упаковки в пассажирском лифте.
Если ваши соседи по квартире не соблюдают установленное по закону время, можно пожаловаться на них в Роспотребнадзор, санэпидстанцию (для замера уровня шума) или участковому. За подобные нарушения положена административная ответственность: на первый раз — предупреждение, затем — штраф.
Соблюдайте закон о тишине и живите в мире с соседями.
Источник
2. Организация ремонта локомотивов
2.1. Определение программы ремонта локомотивов.
2.1.1. Годовая программа ремонта грузовых локомотивов.

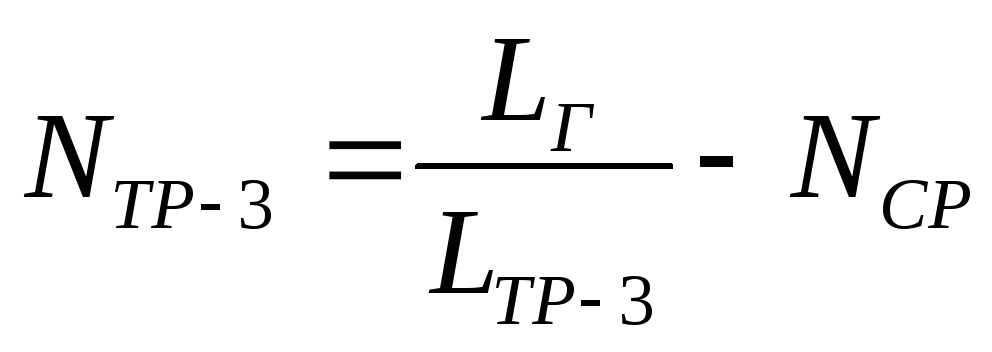

Капитальный ремонт КР:
.
Средний ремонт СР:
.

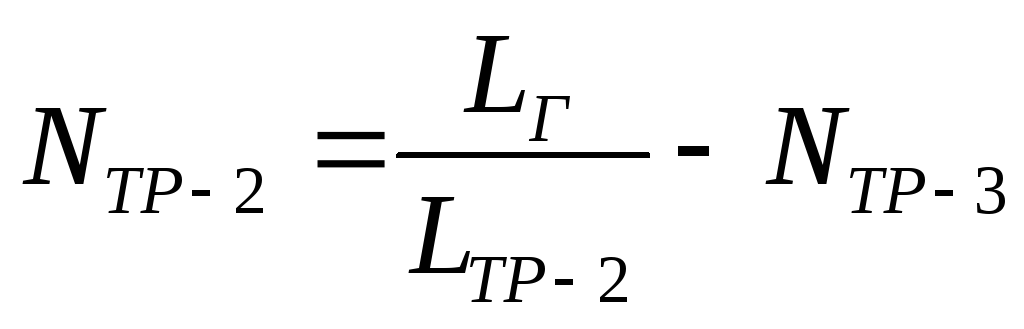

Текущий ремонт ТР-3:
.
Текущий ремонт ТР-2:
.

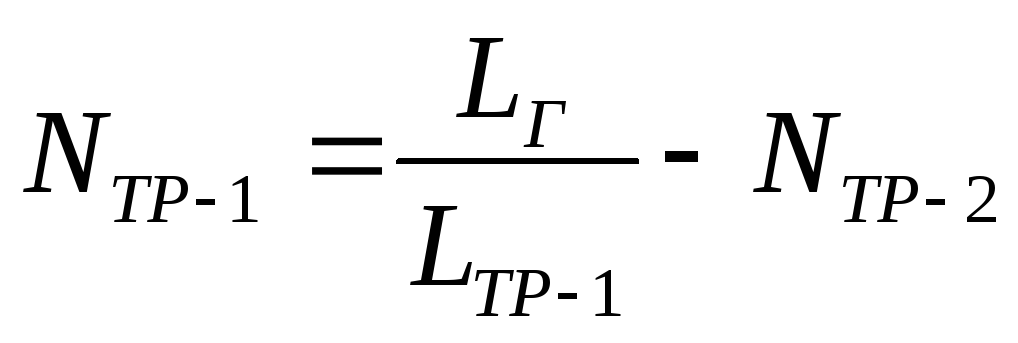

Текущий ремонт TP-1:
.

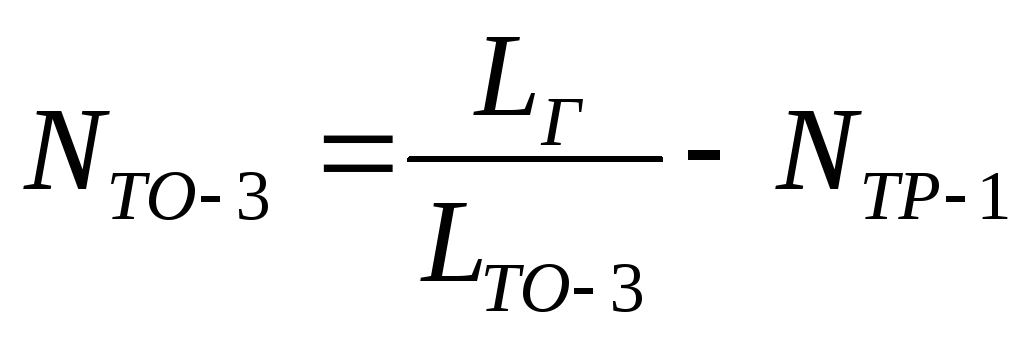

Техническое обслуживание ТО-3:
.
В этих формулах:
Lг — годовой пробег всех поездных локомотивов депо, км;

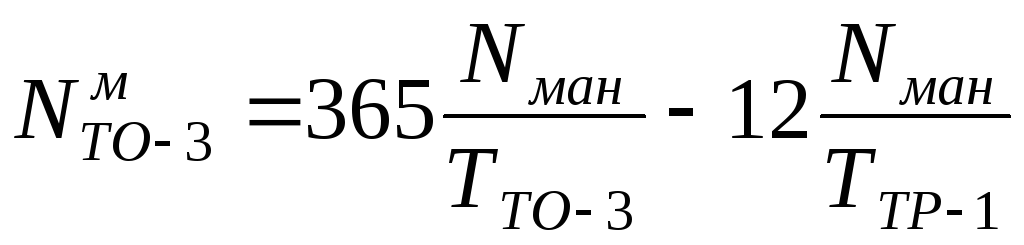

2.1.2. Годовая программа ремонта маневровых локомотивов.
Капитальный ремонт КР:
.

Капитальный ремонт СP:
.
Текущий ремонт ТР-3:
.
Текущий ремонт ТР-2:
.

Текущий ремонт TP-1:
.
Техническое обслуживание ТО-3:
.
В этих формулах:
Nман — количество маневровых тепловозов;
,
,ТТР-3, ТТР-2 – временной интервал между ремонтами КР, СР, ТР-3, ТР-2, выраженный в годах;
— временной интервал между ремонтами ТР-1, выраженный в месяцах;
— временной интервал между техническими обслуживаниями ТО-3, выраженный в сутках.
Пробеги тепловозов (или периоды) между ремонтами и нормы продолжительности ремонтов и технического обслуживания
Виды технического обслуживания и ремонта
Техническое обслуживание ТО-3
2ТЭ10В, 2ТЭ10М, 3ТЭ10М
2.2. Расчет фронта ремонта локомотивов.
Фронтом ремонта называется количество локомотивов, одновременно находящихся в данном виде ремонта.
Фронт ремонта рассчитывается отдельно для грузовых и маневровых локомотивов:
,
где — годовая программа данного вида ремонта (или технического обслуживания) соответственно грузовых и маневровых локомотивов, лок;
ti — продолжительность нахождения локомотива в данном виде ремонта или технического обслуживания, суток;
Д — расчетное количество рабочих дней в году (254 дня при продолжительности 8 ч 12 мин и 260,4 дня при продолжительности смены 8 ч).
Фронт ремонта (по каждому виду) следует вычислять с точностью до второго знака после запятой.
При определении ,
,
, в знаменатель формулы следует подставлять Т = 365 дней, так как простои в заводских ремонтах заданы в календарных сутках, а техническое обслуживание выполняется ежедневно при круглосуточной работе.
Если простой берется в сутках, то и в знаменателе ставится число суток (365; 260,4 или 254); если же простой локомотива подставляется в часах, то в знаменателе должны быть часы (например, 365 х 24 ч).
Инвентарный парк грузовых локомотивов состоит из локомотивов эксплуатируемого паркаNэ локомотивов, находящихся в ремонте
, и локомотивов, находящихся в резерве управления дорогиNрез и в запасе МПС Nзап, т.е.:
,
где .
Количество грузовых локомотивов, находящихся в резерве управления дороги, можно принять равным 10 % от эксплуатируемого парка, а число локомотивов запаса МПС — 5 % от эксплуатируемого парка.

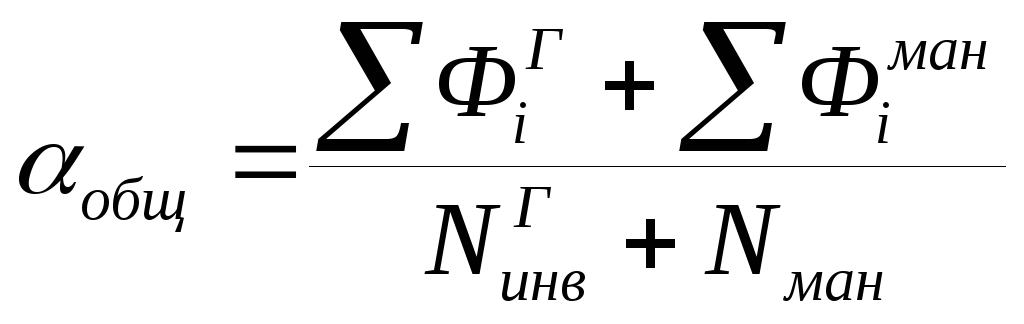

2.3. Расчет общего процента неисправных локомотивов.
Общий процент неисправных локомотивов:
общ=зав+деп или ,
где aзав — заводской процент неисправных локомотивов;
aдеп — деповской процент неисправных локомотивов.
2.3.1. Деповской процент неисправных локомотивов:
,
где ,
— суммарный деповской фронт текущего ремонта и технического обслуживания соответственно грузовых и маневровых локомотивов.

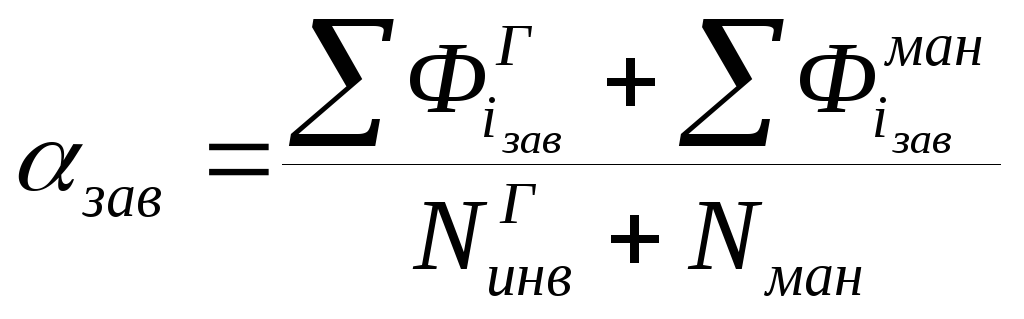

2.3.2. Заводской процент неисправных локомотивов:
,
где ,
— суммарный заводской фронт капитального ремонта соответственно грузовых и маневровых локомотивов.
2.4. Составление графика постановки тепловозов на ремонт и техническое обслуживание.
График постановки тепловозов на ремонт составляется с учетом:
а) количества тепловозов эксплуатируемого парка и необходимого числа подменных тепловозов, выдаваемых вместо локомотивов, проходящих ТО-3 и все виды текущего (деповского) ремонта;
б) месячной программы ремонта и технического обслуживания ТО-3 и количества тепловозов, находящихся в течение суток на текущих ремонтах и техническом обслуживании ТО-3;
в) имеющегося (расчетного) числа ремонтных стойл и равномерной загрузки их в течение месяца и каждых суток.

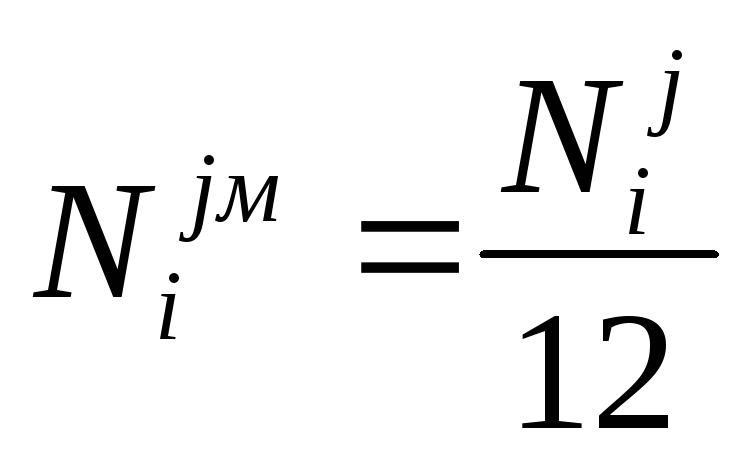

Месячная программа ТР и ТО-3 локомотивов:
,
где 12 — число месяцев в году.
Сроки постановки в ремонт устанавливаются из расчета числа суток, необходимых для выполнения норм пробега при данном среднесуточном пробеге для грузовых локомотивов, и с учетом пробега, совершенного тепловозом к началу планируемого периода (месяца, декады).
Для равномерной загрузки комплексных бригад начальнику отделения дороги и начальнику депо разрешается при определении месячной программы и составлении графика ремонта изменять пробеги или сроки между ремонтами в пределах до 10 % от установленных норм.
На график сначала наносят виды текущих ремонтов (ТР-3, ТР-2, TP-1) по плану постановки на ремонтные стойла; далее до или после соответствующих ТР (по мере выполнения норм пробега или суток) наносят ТО-3.
В курсовом проекте пробеги тепловозов от того или иного вида ремонта или технического обслуживания ТО-3, совершенного к началу месяца, принимаются, исходя из количества дней до начала ремонта и среднесуточного пробега.
Пример месячного графика постановки на ремонты и ТО-3 приведен в Приложении 7.
2.5. Расчет основной производственной рабочей силы.
Численность основных производственных рабочих депо (списочное количество) определяется по трудоемкости ремонта:
,
где NB— годовая программа ремонта тепловозов (по видам ремонта и сериям локомотивов);
Нн — нормированные затраты времени (по видам ремонта и сериям локомотивов), чел∙час;
— годовой фонд времени одного списочного рабочего, равный 1880 ч/г;
kН =1,1 – коэффициент, учитывающий перевыполнение установленных норм (kн=1,081,12).
При расчете рабочей силы для текущих ремонтов и технического обслуживания ТО-3 следует пользоваться нормами, приведенными в табл. 5.
